马鞍山市公安局业务技术用房机房系统项目由合肥皖信信息工程有限责任公司承建,工程于2016年10月18日正式实施,至2016年12月份完成基础装修、配电管线和设备等安装工程,2017年4月底完成水冷机组管道和阀门施工,2017年4月21日机房配电房通电后进行了机房各系统设备开机和试运行工作,至今各系统设备工作正常。此次施工区域涉及到五个部门:技侦支队、网安支队、信息中心、机要处、指挥中心等,大大小小的机房和配电室分布在7个楼层,整体建设面积逾1800m2。
提起整个项目的施工过程,工程现场负责人王虎颇有感触,“业主先前并不存在标准化机房,机柜和设备都摆放在办公环境中,运行条件极差,没有可靠的供电和制冷措施,经常停机,严重耽误公安局的业务建设,只能用脏乱差来形容。”
攻坚克难:深化、再设计----皖信智慧化腐朽为神奇

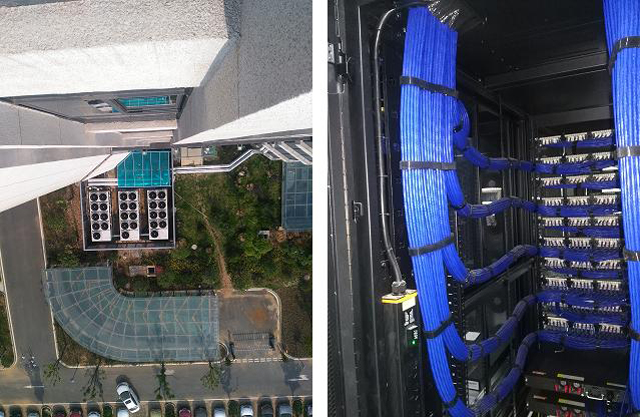

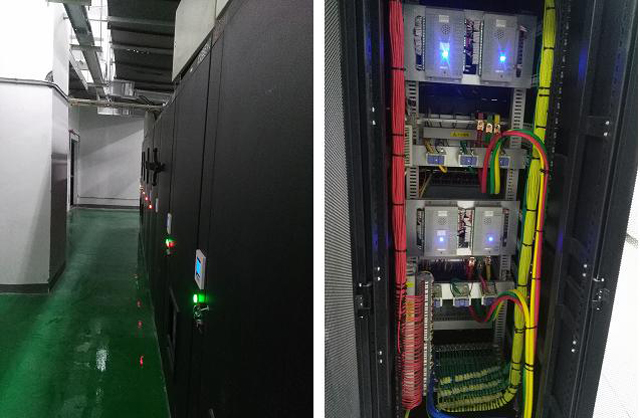

机房的重点在于制冷和配电,在马鞍山市公安局机房建设项目上,由于前期设计单位的疏忽,遗留了很多问题,对项目的推进产生了较大的影响。如负一层的配电,原先的设计图纸没有充分考虑机房的实际需求,空开的大小、电缆的线径都不满足使用需要,若按图施工,可能会对后期的运行和扩容造成影响。为此,公司总工办、技术部、工程部三方合作,紧急碰头,根据现场路由和实际使用情况,在原有图纸的基础上,对配电系统进行了重新设计,最终得到了权威机构的认可。此外马鞍山市公安局机房采用了41台水冷空调,3台庞大的室外机格外显眼,由于前期设计未认真考虑机组间的管道和阀门,我公司充分发挥技术优势,结合施工现场实际情况进行了重新设计,但因这部分工程量属于合同外的部分,其内部协调和流程时间用了大概5个月,对工期影响非常大。
勇挑重任:丰富的经验为项目实施保驾护航

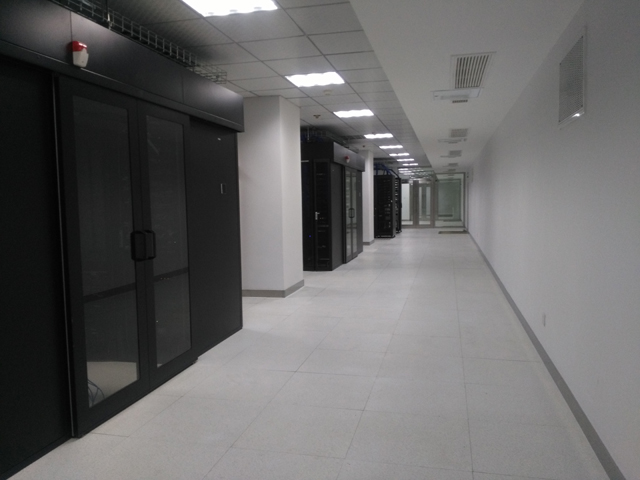

进入5月份之后,部分机房基本已经落成,满足搬迁条件,此时,项目建设过程中的重点难点——机房设备搬迁又成为了项目组棘手但又必须解决的问题,公安局网络复杂且重要,技侦、网安、信通、机要、指挥中心每个部分都承担着重要的社会责任,关乎民生大计,长时间的宕机或网络不畅会对社会生活产生巨大且不可逆的影响。由于此项工程牵涉面很广,影响范围较大,而且在用设备有些已经使用了多年,为了节约投资,主要设备都要利旧使用。还有部分设备已经停产,一些设备板卡无备品备件,搬迁工作存在极大风险。
砥砺奋进:做好安徽数据中心基础设施建设的排头兵
马鞍山市自实行“1255城市发展战略规”以来,积极布局城乡建设,经济稳固高速发展,巩固了安徽第三大经济体的地位。皖信人本着严谨、务实的做事态度,迎合区域发展的良好势头,在马鞍山这片正在腾飞的土地插上了一面自己的旗帜。“以诚载信,宁静致远”,辛勤的汗水洒在追求的沃土里,孕育出了累累硕果,数月的实干成就了建设者们精彩的人生。这些勇敢的建设者的脚步不会停下,等待他们的将是下一个依然充满挑战和征服、交织着汗水和荣耀的新的征程,他们将再次用汗水和智慧抒写新的辉煌!
文/宣岩,图/王虎
